インタビューに応えていただいたパナソニック インダストリー株式会社 様
インタビューに応えていただいたパナソニック インダストリー株式会社 様

本事例はこのような企業様におすすめです

  • ISO 26262やAutomotive SPICEへの対応を強化したい企業様
  • 車載・組込み開発でトレーサビリティや説明責任を求められている企業様
  • 監査対応のため、開発履歴を一元管理したい企業様
  • Excel(エクセル)中心の管理から脱却し、プロセス遵守を仕組み化したい企業様
  • トラッカーやワークフローを整備し、全社で標準化を進めたい企業様
社名
パナソニック インダストリー株式会社 様
事業内容
電子部品、メカトロ・制御デバイス、電子材料、半導体、液晶パネル、モータ、一次電池、二次電池等の開発・製造・販売
使用機能
Lycheeベーシック、Lycheeスケジュール管理、Lychee工数リソース管理、Lycheeプロジェクトレポート、LycheeEVM、Lycheeチケット関連図
自動車従業員数:20000名〜スタンダードプランEVMチケット関連図工数リソース管理

パナソニック インダストリー株式会社 様は、電子部品、メカトロ・制御デバイス、電子材料、半導体、液晶パネル、モータ、一次電池、二次電池等の開発・製造・販売を行っている。2015年からLychee Redmineを導入し、現在、約1000ユーザーで利用している。車載開発に求められる説明責任(トレーサビリティ)や、開発プロセス遵守(ISO 26262、Automotive SPICE)への対応を背景に、Excel管理からツール管理へ移行した。
技術本部の田中和夫課長、水田恵子係長、佐古元彦主任技師に、Lychee Redmineの導入経緯や活用方法について話を伺った。(取材日:2019年4月16日)

【導入規模】約1000ユーザーでLychee Redmineを全社活用

パナソニック インダストリー株式会社にLychee Redmineを導入。取材当時、社内でのべ1,000ユーザーが利用。
現在、佐古氏が開発環境の主担当をしており、サーバーインフラ管理からユーザーサポートなどを行っている。

【導入背景】顧客に対する説明責任では管理ツールが必須に

「弊社では、過去はExcelを使ってプロジェクト管理を行っていました。しかし、管理の効率化と説明責任、さらに監査対応のためにツール化が必要となりました。Excelは計算ツールであり管理ツールではないために、欧州顧客などでは管理ツールを使った管理を推奨されることもあります。また、車載開発では、機能安全規格ISO26262やAutomotive SPICEへの対応も必要で、説明責任を果たすことが求められます。これらを満たすために必要なのが管理ツールになります。」(水田氏)


「特に車載開発では説明責任が重要であり、そのため、Excelではなく、Redmineのように開発活動がチケットとして記録でき、必要な時期に必要な活動が開発プロセスに準拠して実施されたことを説明できるツールの利用を迫られることになったのです。」(田中氏)

  • ISO26262対応のためプロジェクト管理ツールが必要と語る水田氏
    「管理の効率化と説明責任のためには、ツール化は必要不可欠」と水田氏
  • Automotive SPICE対応に向けRedmineで履歴管理する重要性を語る田中氏
    「Excelではなく、Redmineのようなすべての履歴が共有できる管理ツールの利用を迫られる」と田中氏。

Automotive SPICEとは・・・Automotive SPICEは、自動車業界で車載ソフトウェア開発プロセスのフレームワークを定めた業界標準のプロセスモデル。車載ソフトウェアの開発プロセスの評価や改善に利用することが目的。

【導入前の課題】Lychee Redmine導入前の他ツールでの問題点

「最初は、あるメーカーの管理ツールを試してみましたが、ニーズと合っていませんでした。多機能だけれども求める機能が不足していたり、機能追加のための開発費用が高額であったり…。いざカスタマイズしようと思っても、当社の開発プロセスとの親和性が良くなかったため、運用を断念せざるを得ませんでした。マイルストーンの考え方ひとつとっても違いますからね。
 次に、自分たちで自社の開発プロセスに合わせた管理ツールを開発し運用することにしました。しかし、使い勝手はよかったものの、OSの変更への対応など、ツールの保守にスキルの高い人材が継続的に必要であることなどの理由もあり、運用を続けることが厳しくなってきました。」(水田氏)

【導入の経緯】2015年、Lychee Redmineとの出会い、本格導入へ

 2010年頃にRedmineが流行り始め、現場リーダー数人からの要望もありRedmineを導入。何とか使えるようにとプラグインを入れ拡張をしてみたものの、結果的に使いこなせず、浸透しないまま5年ほど経過したそうだ。しかし、機能安全規格やAutomotive SPICEへの対応を考え、思案していた2015年、ちょうどいいタイミングでRedmineのプラグイン『Lychee Redmine』と出会い、導入に向けて動き始めた。

「現場には、チケット駆動型のRedmineを利用したいが、チケットの修正が不便なことやガントチャート機能が不可欠という現場要望を満足しないという問題がありました。それを解決できることがLychee Redmine導入の決め手でした。すぐに予算化して導入に至り、まずはゲリラ的に少人数で使い勝手など試していき、全体に広げていきました。

 当時現場は、自社で作ったツールが便利で使い慣れていたため、Lychee Redmineに切り替えてからもしばらく運用されて、稼働を止めるのに時間がかかりました。自作ツールには、プロジェクト計画書、週報、それをまとめて報告する機能、QAなど管理系のシステムが全て入っていたため、弊社のプロセスに非常に合っていたことが理由でした。」(水田氏)

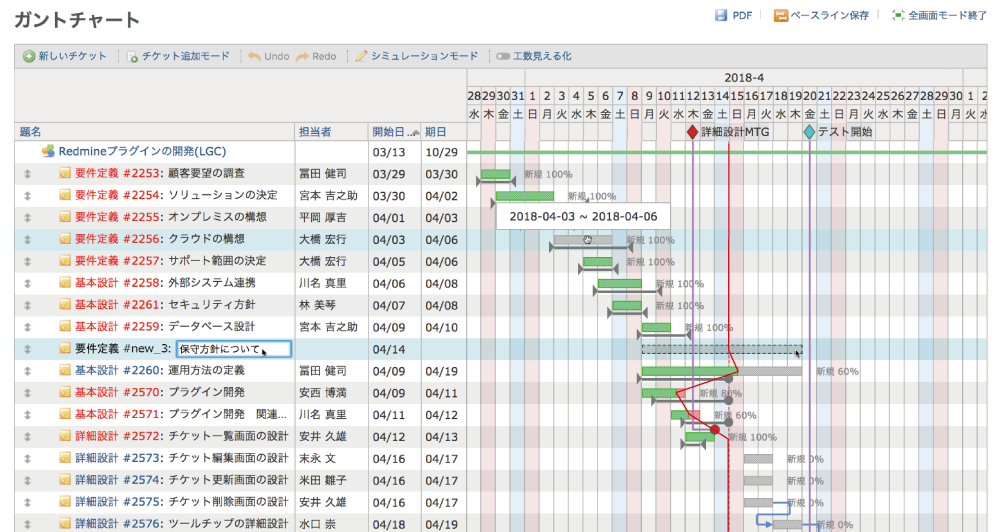

Lycheeガントチャートの画面例(プロジェクト進捗管理)
Lycheeガントチャートの画面例(プロジェクト進捗管理) 素材提供:アジャイルウェア

【選定理由】インターフェースの良さがLychee Redmineの魅力

 開発の効率化には、ツールやプロセス改善など様々な要因が影響するので、Lychee Redmineの導入効果を定量化することが難しいが、Lycheeガントチャートを使うことでプロジェクト管理がやり易くなったという声は多く上がっているという。

「Lychee Redmineで一番利用しているのは『Lycheeガントチャート』です。 『Lycheeガントチャート』は、チケット管理を格段に容易にしてくれました。現場のリーダーからも、『直感的で扱いやすく、進捗計画の入力・修正が容易で、即座にメンバーと共有できるところに魅力を感じていている』、『自分のやりたいことができた』と言ってもらえました。Lychee RedmineはそもそもMS Projectの代わりになるようにと作られていますから、MS Projectと同じように使えるのも魅力です。」(水田氏)

「昨年度Lychee Redmineの料金形態が変わり、ユーザー数を調整しやすくなったことも魅力で、10ユーザー単位での料金は少人数のところも導入しやすいのが嬉しいポイントです。
さらに、カンバン機能が追加されたのが非常に良いです。アジャイル開発では、作業、いわゆるバックログをポストイットに書いて、壁に貼り付けて可視化したりしますが、カンバン機能を使えば、このバックログ管理と同様なことが可能です。各メンバーの作業内容や状況がオンラインで確認でき、各メンバーへの作業負荷も簡単に調整できるので、使ってみた人の評価は高いです。
Lychee Redmineは土台がオープンなところが何よりのメリットです。また、トップダウンで入る他ツールと違い、現場の人が拡張できるのも魅力で、小さなプロジェクトでも使いやすいです。Lychee Redmineには今後も期待しています。」(水田氏)

  • Redmineを上手く利用しプロセス遵守を容易に実現
    「Lychee Redmineを上手く利用しプロセス遵守を容易に実現」と佐古氏

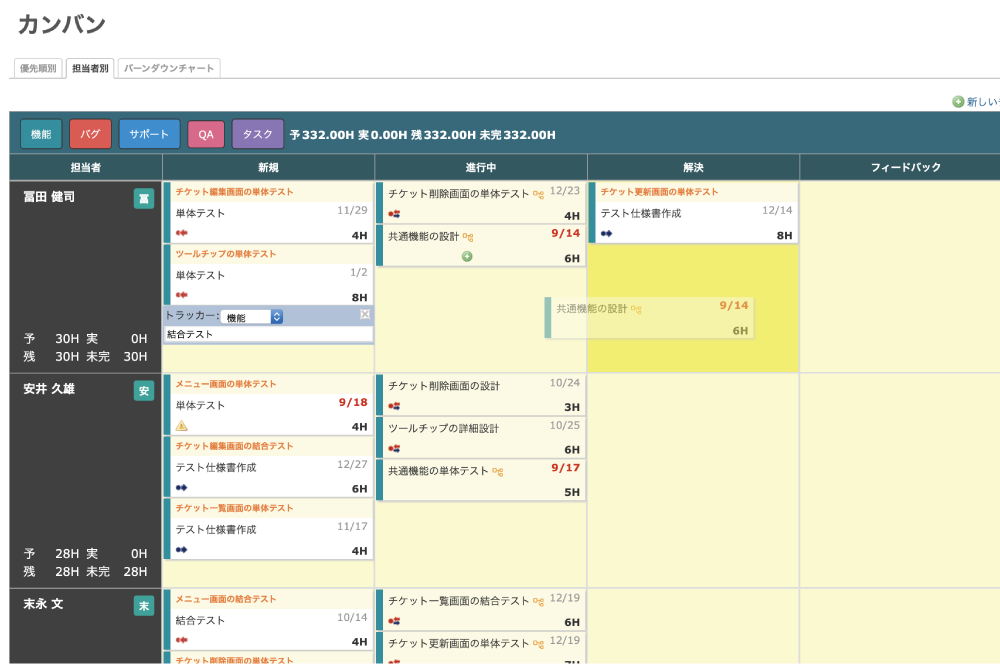

  • Lycheeカンバンの画面例(バックログ管理)
    使用者の評価が高いカンバン機能(素材提供:アジャイルウェア)

【導入効果】Lychee Redmineを上手く利用しプロセス遵守を容易に実現

 「自社の開発プロセスのプロジェクト管理、問題解決管理、変更管理などをLychee Redmineのチケットを使って実施できるようにしており、Lychee Redmineを利用すれば、プロセス遵守を実現できるというのが私達の導入・活用のコンセプトです。開発プロセスを策定、管理している私達がトラッカー、ロール、ワークフロー、ステータスの定義を提供することにより、共通の枠組みで活動を実施できます。今後、さらにより利便性をあげて、活用を促進していければと思います。

また今後の展開を考えると、複数のツールをうまく組み合わせ、それぞれのツールの得意なところを活かして、自社の開発プロセスに合うように統合・有効活用していけばいいと考えています。その中でLychee Redmineは管理の大部分を担ってくれているので、非常に助かっています。」(佐古氏)
